云南省阜外心血管病医院:
你单位于2022年7月18日向本机关提出云南省国家心血管病区域医疗中心升级项目(项目代码:2201-530000-04-01-122972)水土保持方案审批申请,本机关于2022年7月22日依法受理。本机关委托中介机构对该方案进行了技术审查,审查时间不计算在行政许可期限内。经审查,该水土保持方案符合法定条件、标准,根据《中华人民共和国行政许可法》第三十八条第一款、《中华人民共和国水土保持法》第二十五条第一款的规定,本机关决定准予你单位云南省国家心血管病区域医疗中心升级项目水土保持方案审批的行政许可。
本机关按有关规定向你单位送达行政许可决定书和《云南省水利厅关于云南省国家心血管病区域医疗中心升级项目水土保持方案的审批意见》。
联系人及电话:孔治国 0871-63602525
云南省水利厅关于云南省国家心血管病区域医疗中心升级项目水土保持方案的审批意见
你单位关于云南省国家心血管病区域医疗中心升级项目水土保持方案审批的申请收悉。经研究,审批意见如下:
一、云南省国家心血管病区域医疗中心升级项目位于昆明市五华区沙河北路528号北侧(云南省阜外心血管病医院现有院区北侧)。项目主要建设内容包括1号结构性心脏病中心、2号健康生活方式医学研究中心、3号实训楼、4号科研实验楼、污水处理站及配套的地下室液氧站、液氮罐等工程和道路场地、绿化等相关配套设施。
项目总占地面积5.12公顷,其中永久占地4.00公顷,为项目净用地。临时占地1.12公顷,位于项目区北侧直线距离约80米处,设置为临时堆土场、表土堆场区。项目建设共开挖土石方16.45万立方米(包含建筑垃圾0.50万立方米、剥离表土0.71万立方米);回填土石方3.88万立方米(包含建筑垃圾0.50万立方米、绿化覆土0.71万立方米);废弃土石方12.57万立方米,全部外运至马鞍山佳清石场矿山地质环境综合治理项目回填利用。项目绿化覆土来源于剥离表土,无需外购。项目不设弃土场和取土场。项目总投资109996.93万元,其中土建投资为95143.67万元;建设期限为3年,即2022年9月—2025年8月。
项目区不涉及国家、云南省和昆明市划分的水土流失重点预防区和重点治理区。根据《生产建设项目水土流失防治标准》 (GB/T50434—2018)的规定,项目区在昆明市五华区城市区域,确定本项目水土流失防治标准等级执行西南岩溶区一级标准。
二、水土保持方案的编制基本符合水土保持有关法律法规和《生产建设项目水土保持技术标准》(GB50433—2018)、《生产建设项目水土流失防治标准》(GB/T50434—2018)等技术标准的要求。
三、基本同意水土流失防治责任范围面积为5.12公顷。
四、基本同意水土流失预测内容和方法,经预测,本项目建设可能造成新增水土流失总量4330.16吨。
五、基本同意水土保持防治措施体系和总体布局,主要防治措施为工程措施、植物措施及临时措施。
六、基本同意水土保持监测的内容、方法、时段、频次及监测点的布设。
七、基本同意水土保持投资估算编制依据、方法和成果。本项目水土保持补偿费35840元(征收面积5.12公顷,征收标准为0.7元/平方米),根据《财政部国家发展改革委水利部中国人民银行关于印发〈水土保持补偿费征收使用管理办法〉的通知》(财综〔2014〕8号)第十一条第一款的规定,本项目免予征收水土保持补偿费。
八、基本同意水土保持方案拟定的防治目标。防治目标值为水土流失治理度97%,土壤流失控制比1.0,渣土防护率94%,表土保护率95%,林草植被恢复率96%,林草覆盖率23%。
九、基本同意水土保持措施施工组织和进度安排。
十、建设单位在工程建设中应重点做好以下工作:
(一)按照批复的水土保持方案,做好水土保持初步设计、施工图设计等后续设计,加强施工组织和管理工作,切实落实水土保持“三同时”制度。
(二)严格按照该水土保持方案落实各项水土保持措施。各类施工活动要严格限定在用地范围内,严禁随意占压、扰动和破坏地表植被。做好表土的剥离和综合利用,施工过程中产生的弃渣要及时运至方案确定的弃渣场并进行防护。根据水土保持方案要求合理安排施工时序和水土保持措施实施进度,做好临时防护措施,严格控制施工期间可能造成的水土流失。
(三)项目建设责任主体发生变更的,应向省水利厅报备。
(四)在项目开工前,应当自行或者委托有关机构开展水土保持监测,并及时向各级水行政主管部门提交监测季度报告、年度报告及总结报告。
(五)落实并做好水土保持监理工作,确保水土保持工程建设质量和进度。
(六)本项目的地点、规模如发生重大变化,应当补充或者修改水土保持方案,报省水利厅批准。水土保持方案实施过程中,水土保持措施需要作出重大变更的,应当经省水利厅批准。在水土保持方案确定的弃渣场外新设弃渣场的,生产建设单位可在征得所在地县级水行政主管部门同意后先行使用,同步做好防护措施,保证不产生水土流失危害,并及时向省水利厅申请办理变更审批手续。
十一、本项目在竣工验收或投产使用前应通过水土保持设施自主验收,并向省水利厅报备。自主验收应当根据水土保持法律法规、标准规范、水土保持方案及审批意见、水土保持后续设计等进行,严格执行水土保持设施验收标准和条件;水土保持设施未经验收或者验收不合格,本项目不得投产使用。
十二、建设单位要主动接受当地水行政主管部门的监督检查。请昆明市水务局、五华区水务局加大检查指导力度,督促建设单位认真落实“三同时”制度,切实做好水土保持工作。

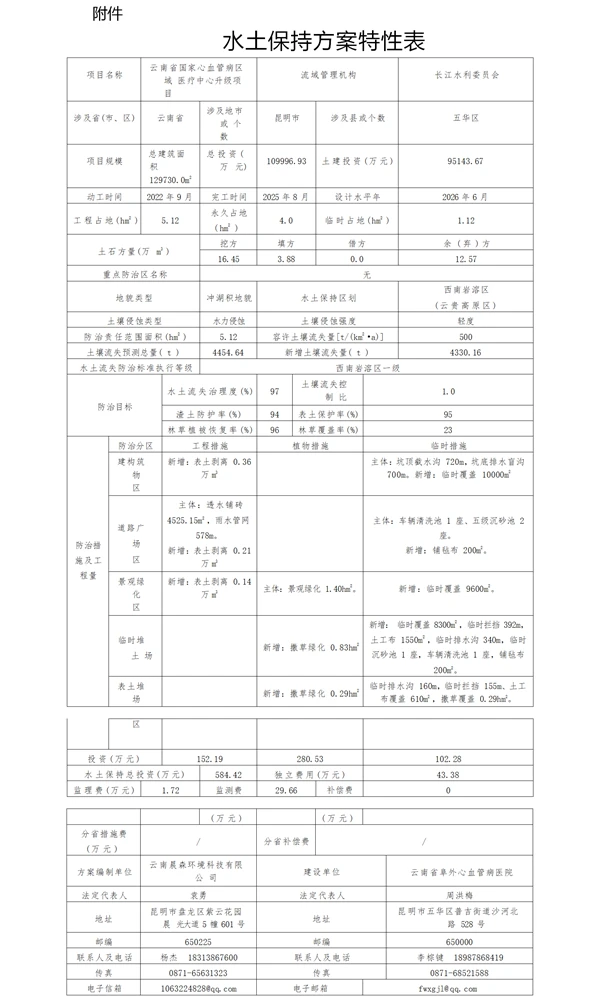

附件:水土保持方案特性表
